根據公司工作安排部署和專業技術委員會(huì )解決近期供需矛盾工作任務清單,結合三江新區供水實際,宜賓五水廠5萬噸/日一體化水處理項目正在全力推進中,建設內容為新增日處理能力5萬噸/日一體化水處理設施一座(含旋流除砂器、絮凝沉淀過濾反應器、消毒加藥間、進出水管線、電氣、自控系統及配套道路等),項目總投資1700萬元。

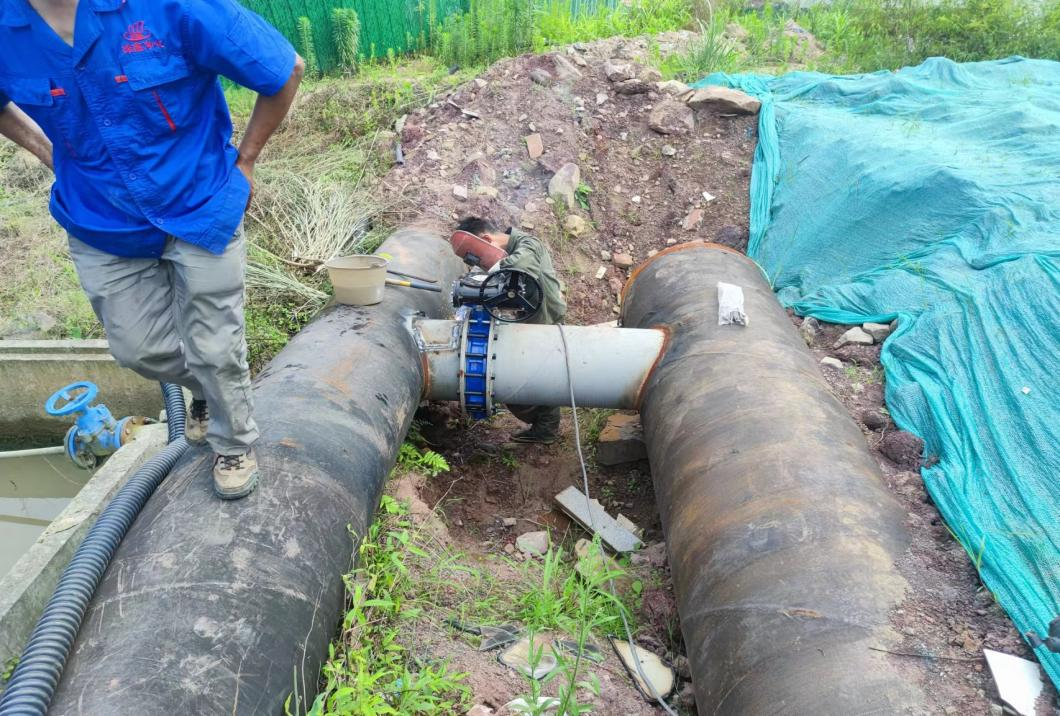

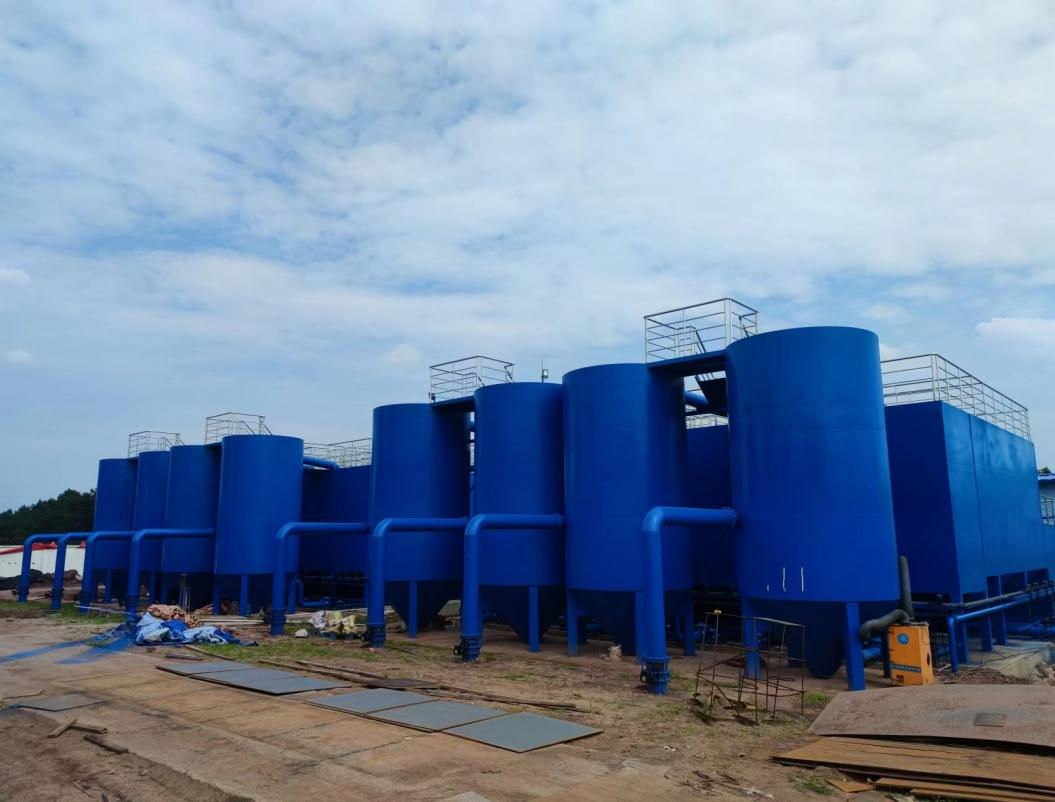

土建施工單位于2月11日進場,3月1日完成4組一體化設備基礎澆筑,設備安裝單位于3月3日進場組裝設備。目前,第1、2組一體化設備調試工作完成,第3、4組一體化設備完成安裝,正在進行調試工作,預計6月底完成。為保障三江新區供水安全,第1、2組一體化設備、管道清洗消毒完成,出水經五水廠、水質檢驗中心檢測合格,于6月17日與一期清水池接通。五水廠新增5萬噸/日一體化水處理設備項目預計于8月20日全面完工。

第1、2組1萬噸設備接入一期清水池后,五水廠日供水能力由8萬噸/日提高到10萬噸/日,大大緩解了三江新區用水高峰期的供水壓力,為城市可持續發展、經濟建設和提高人民生活水平提供飲水安全保障。
信息來源:規劃建設部 陳科佑
